AI数据中心缺电缺到什么程度?连你家墙上的特斯拉Powerwall和屋顶的太阳能板,都被盯上了。
6月24日,美国住宅太阳能公司Sunrun的股价在开盘后90分钟内暴涨31%,成交量达到过去三个月日均水平的近5倍。触发这根阳线的不是一份财报,不是一笔订单,而是一份没有签署任何购电合同的框架协议。
Sunrun联合特斯拉和Renew Home宣布,三方将聚合超过16吉瓦的分布式灵活容量,面向AI数据中心运营商和电力公司销售。16吉瓦大约相当于12座百万千瓦级核电站的装机容量。但这些容量不来自任何一座电厂——它们散布在全美数百万个普通家庭里:屋顶光伏组件、特斯拉Powerwall家用电池、智能温控器、甚至还没熄火的Cybertruck。
虚拟电厂在美国已经运行了好几年,但过去的客户始终是电力公司和电网调度机构。这一次,买方换成了全球最急迫、最有钱、最等不起的客户:AI数据中心。
Sunrun是美国最大的户用太阳能服务商,截至2026年一季度累计安装超过25.1万套光储系统,网络化储能容量4.3吉瓦时,服务超过110万户家庭。一季度财报显示,73%的新增客户选择了配储方案。
特斯拉贡献的是Powerwall保有量和车网互动能力。今年2月,特斯拉在德州启动了Cybertruck的Powershare Grid Support项目,车主可以在电网高峰时段将Cybertruck 123千瓦时电池中的富余电力反送电网,换取电费抵扣。4月,同一功能扩展到了加州。
Renew Home是三方中体量最大的一方,管理着超过800万台智能温控器和连接设备,与超过100家电力公司建立了合作关系。

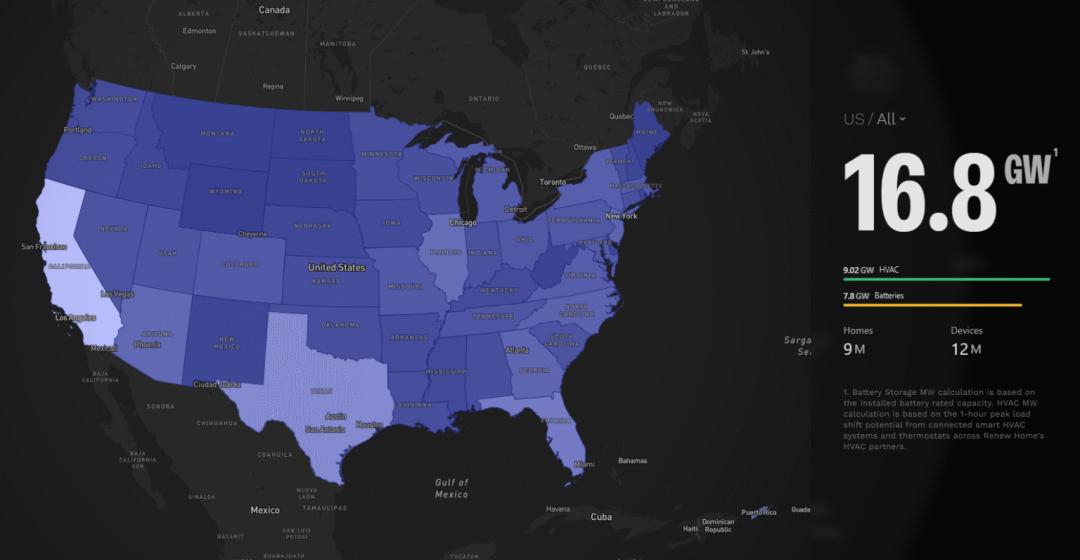

三方加在一起,公布的数字是超过16吉瓦灵活容量。但这个数字需要掰开看。Sunrun总裁确认,16吉瓦中约60%来自Renew Home的温控器网络。分析师估算,可调度的电池容量大约是4吉瓦。
两者在电力系统里的含义完全不同:电池可以向电网注入电力;温控器在高峰时段把空调调低几度,是少用电。前者叫可调度容量,后者叫需求响应。对于需要7×24小时连续运行的数据中心来说,这两种资源能覆盖的场景差别很大。
商业进度也需要看清楚。截至公告日,没有任何一家科技巨头签署购电合同。在弗吉尼亚州数据中心走廊,三方表示有300兆瓦容量可以立即部署,预计2030年增至500兆瓦。

这场合作的背景,是美国数据中心电力需求正在以惊人的速度膨胀。
高盛大宗商品研究预计,美国数据中心用电需求2026年将达到41吉瓦,2027年跳升至66吉瓦。在弗吉尼亚州的数据中心走廊,新数据中心的排队等待通电时间已延长至数年之久。
问题不在缺电厂,在缺并网排期。新建输电线路和天然气机组的审批、建设周期远超AI算力扩张的速度。分布式资源的优势此时变得非常具体:不需要排并网队列,不需要新建输电线路,可以在数月内部署到位。
Sunrun首席执行官Mary Powell说得直白:19世纪的电网无法承载2026年的创新。当数据中心在最昂贵、压力最大的时段被要求降低运营负荷时,可以启动分布式发电厂,为其提供所需电力。
把美国这个案例和中国的情况放在一起看,会发现中美在算力缺电这道题上给出了方向几乎相反的解法。
美国的逻辑是用C端资源给B端大负荷让路——把千家万户已经安装好的电池和温控器聚合起来,在数据中心用电高峰时段释放容量,给电网腾出空间。
中国的逻辑是让数据中心自己变成柔性资源。今年5月14日,中国联通韶关数据中心、中国移动广州数据中心和湛江数据中心通过广东电网的虚拟电厂平台,正式参与了广东电力现货市场的电能量交易。这是中国大型数据中心第一次以虚拟电厂身份接入电力现货市场。
操作逻辑是算随电调:当现货电价处于低位时,调增非紧急算力任务,提升用电负荷;当电价走高,调减任务,压低负荷。华北电力大学专家评价称,这标志着数据中心正在从单纯的用电大户,转变为能够响应电力价格、参与系统调节的新型市场主体。
公告发出后,Sunrun的股价回吐了大半涨幅。一份没有购电合同的框架协议,撑不住一个长期估值故事。
但比股价更值得关注的是方向信号。当AI算力对电力的渴求足够强烈,每一块藏在居民屋顶下的电池都可能被重新定价。美国数据中心用电需求2027年预计达到66吉瓦,电网扩容按5到7年的周期缓慢推进,中间那个越来越大的缺口,由谁来填、用什么填、谁来付钱。
